淺談主體施工放線
發布日期:2017年04月20日 閱讀人數:29874人
施工放線是通過對建設工程定位放樣的事先檢查,確保工程按照規劃審批的要求安全順利地進行,同時兼顧完善市政設施、改善環境質量,避免對相鄰產權主體的利益造成侵害。接下來,我就與大家分享一下我在工作中的一些做法。
(一)、主體施工階段:
1、主體施工階段施工放線流程如下:
(1)基礎施工完成后將基礎階段的內控點引測至首層板面建立軸線控制網。控制點不能少于4個。

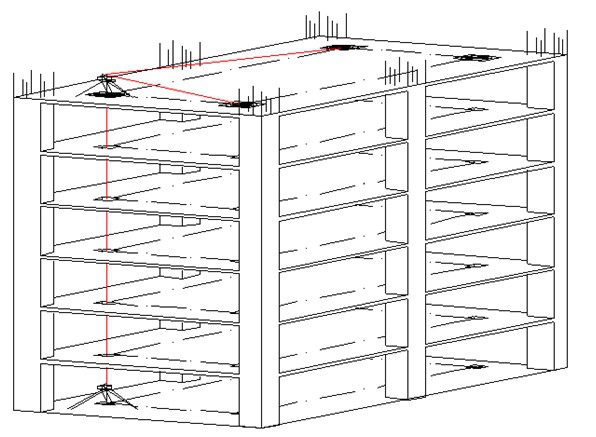

(2)樓層混凝土澆筑完成后采用激光鉛垂儀將軸線控制網的4個控制點傳遞至板面,并依次彈線,形成樓層主控線。

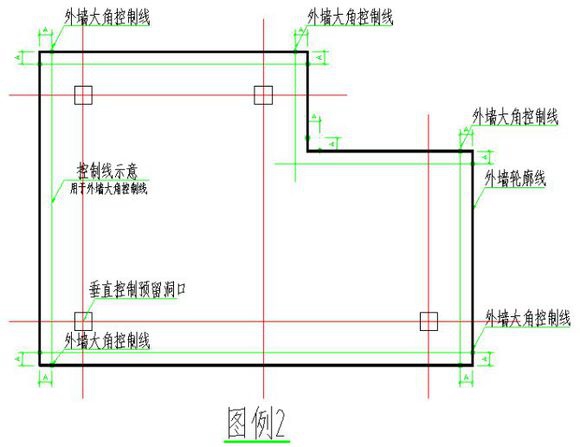

(3)依據樓層樓層主控線與構件的關系進行結構放線,結構放線采用雙線控制(控制線及構建邊線),控制線與構建邊線間距按照300MM引測;軸線、墻柱控制線在混凝土澆筑完成后同時引測。

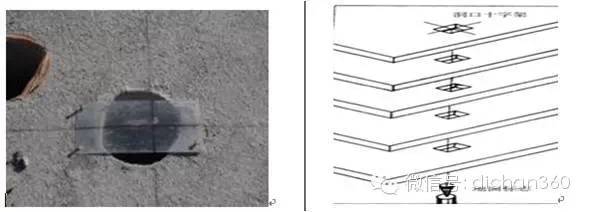

(4)結構標高傳遞在塔吊、電梯井道內側同時設置并互相校對。

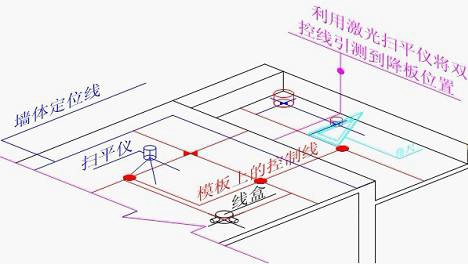

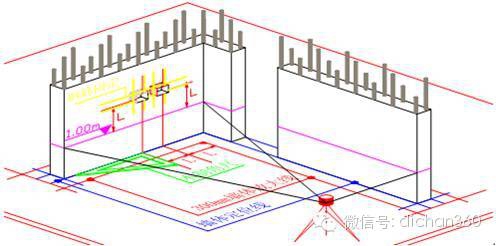

(5)混凝土結構墻體內預埋線盒在關模板前采用標高控制線、結構雙控現做精準定位。
(6)模板安裝完成后,按照《按照放線平面圖》在模板上做水電預埋的精確定位。
(7)以后各層依次進行,直至結構封頂。
