金域中央四期B前期準備工程“流水賬”
發布日期:2017年02月14日 閱讀人數:20423人

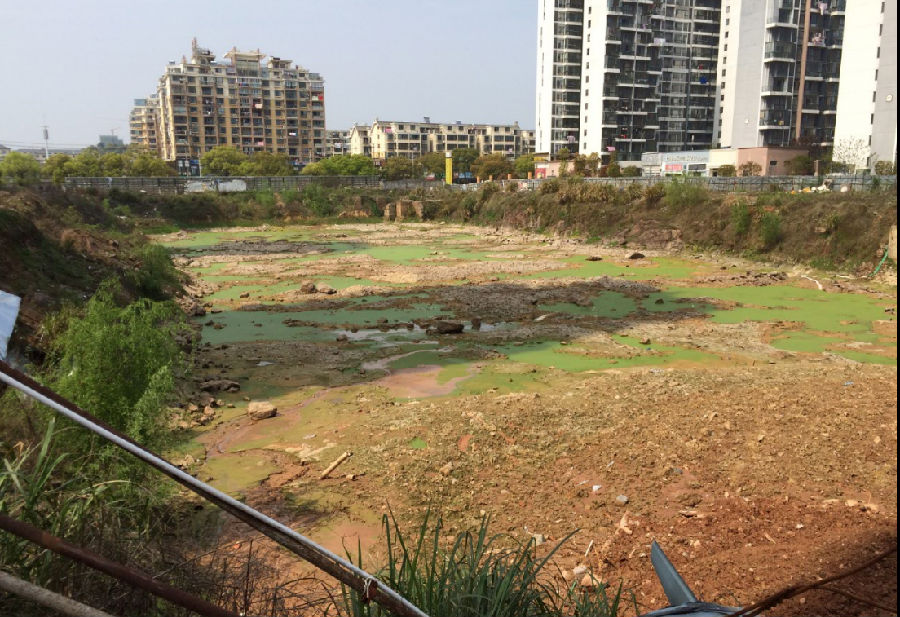

2016年4月1日,金域中央四期B場地大魚塘抽完水現狀如圖,顯得有些荒涼。不過這塊閑置幾年的場地即將要大變樣,這里將樹立兩棟高層住宅和一棟地下兩層地上四層的商業綜合體,開業后將輻射周邊約3公里范圍居民,為其提供餐飲、娛樂等便利。

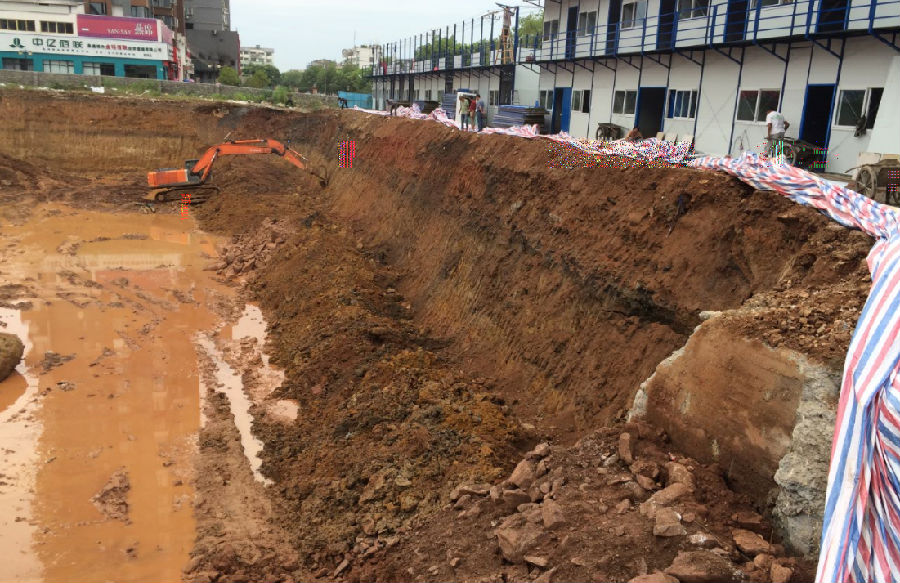

2016年4月下旬,土石方單位3臺挖機、1臺炮機進場;因該場地底部地質中風化巖層較淺,硬度和承載能力都較高,設計排除樁基礎,定為獨立基礎。基礎方案確定后,選定三個地基檢測點,為后期結構設計提供特征承載力依據。5月11日,與檢測單位商定檢測場地條件后,安排土方單位修筑下基坑坡道,實驗平臺,三個檢測點3×3×0.6米檢測坑槽,并要求檢測點深度務必達到中風化層以下500px,保證承載力的準確性。

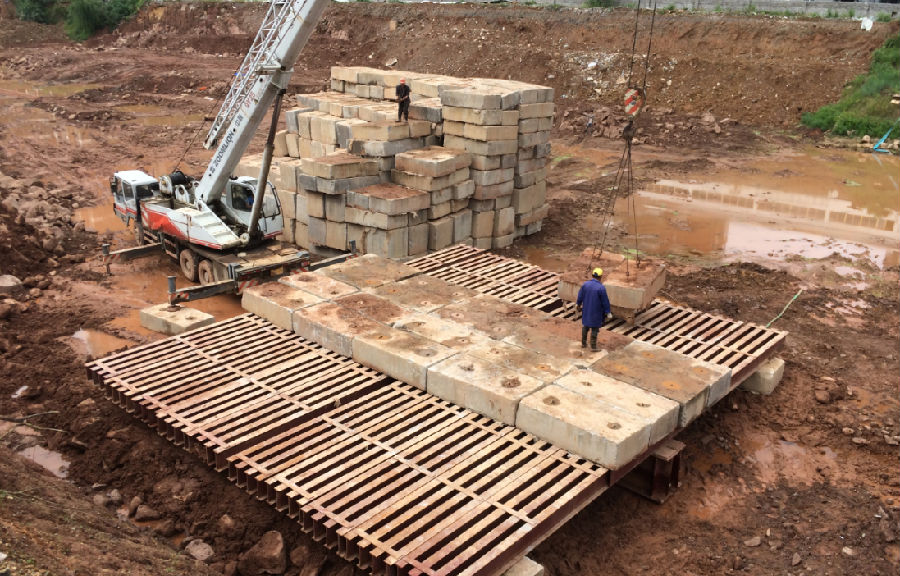

2016年5月15日,檢測單位進場,至5月24日退場,順利完成場地內三個檢測點的淺層平板載荷試驗,試驗結果滿足預設承載力要求,并及時提供給設計院作為結構設計依據。

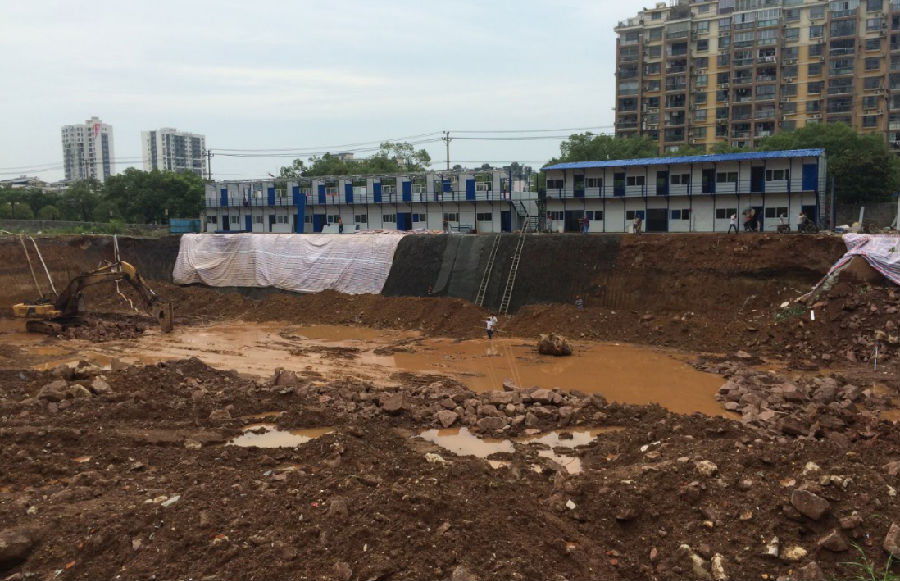

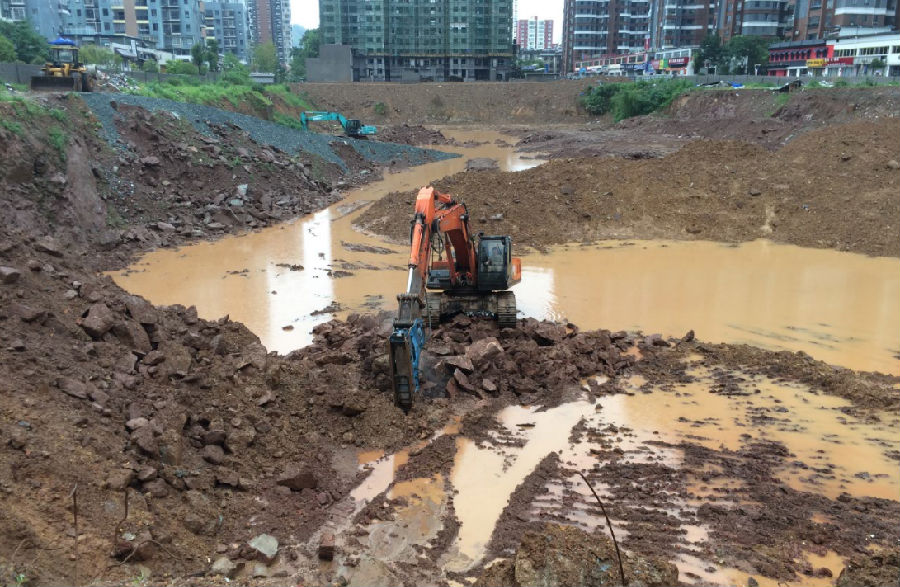

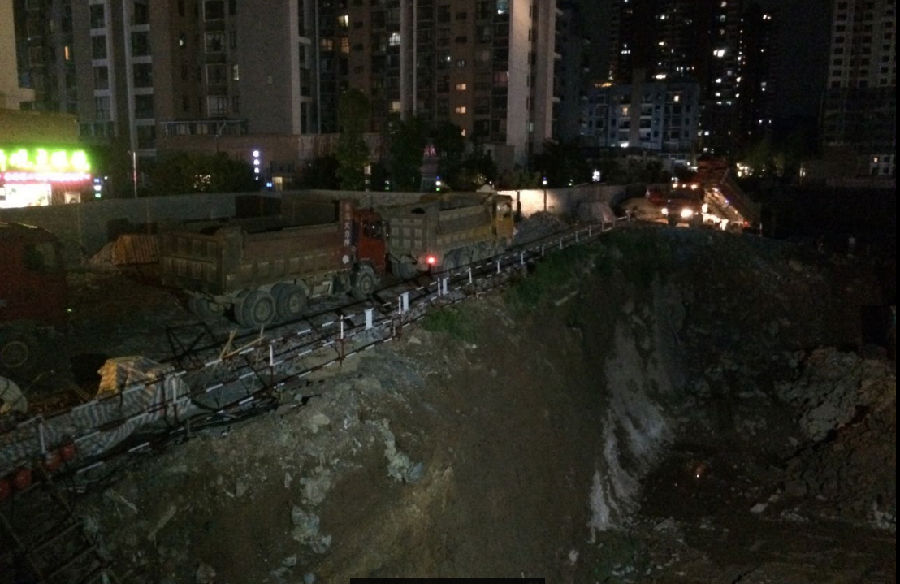

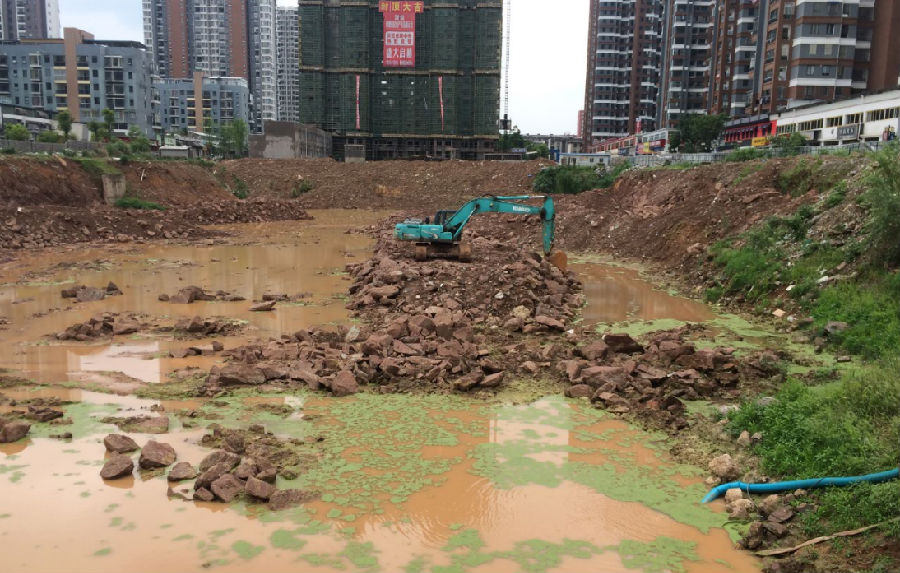

2016年6月至8月,正處景德鎮雨季及創文明城市期間,土方外運受到較大影響,對后期總包進場及工作面的展開造成較大影響。土方單位在天氣及政府允許的時間段,加班加點,盡量在7月1日總包進場之前提供4-4#樓場地。

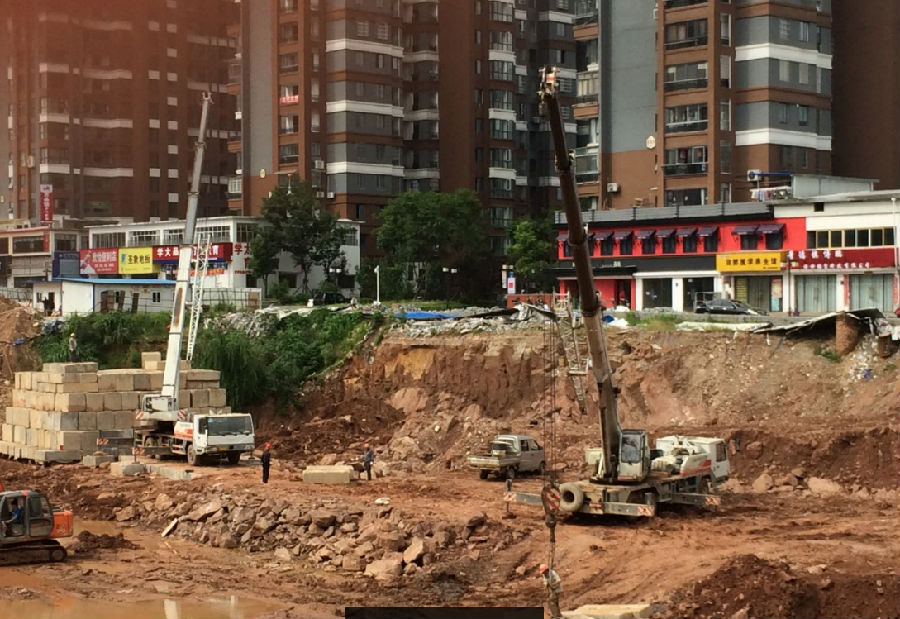

7月1日,總包進場,邊坡錨噴支護,在有限的場地內場平布置,板房搭設,現場平面布置圖報審,五牌一圖展示掛墻,基坑臨邊防護等等有條不紊的進行。

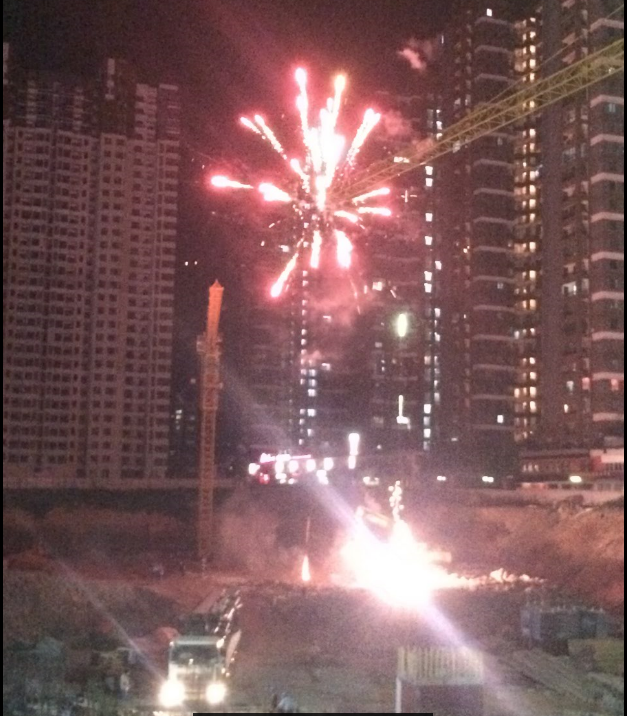

金域中央四期B主體開工前的工作就此告一段落,但后期的工作才是嚴峻的考驗,最后附一張總包單位第一次澆筑混凝土燃放煙花的照片,預祝金域中央四期B項目能在多重考驗下,順利完成2017年竣工備案的任務!!!
